Nếu bạn đang băn khoăn nhà đang ở có lắp được công tắc thông minh không, câu trả lời phụ thuộc vào hiện trạng hệ thống điện và loại thiết bị dự kiến sử dụng. Việc lắp đặt không đơn giản là tháo công tắc cũ rồi thay công tắc mới; người thi công cần kiểm tra nguồn điện, loại tải, dây nguội, số mạch, kích thước đế âm và sơ đồ đấu nối của đúng model. Sau khi hoàn thành phần điện và cơ khí, thiết bị còn phải được ghép nối, đặt tên, cấu hình và nghiệm thu.
Bài viết dưới đây trình bày quy trình lắp đặt tổng quát, giúp chủ nhà hiểu rõ những công việc cần thực hiện. Vì quá trình này liên quan trực tiếp đến điện lưới, người không có chuyên môn không nên tự đấu nối. Sơ đồ in trên thiết bị và tài liệu kỹ thuật của nhà sản xuất luôn được ưu tiên áp dụng.
Tham khảo bài viết : ” Công tắc thông minh có cần dây nguội hay không ” để giúp bạn lựa chọn đúng sản phẩm, đấu nối an toàn và bảo đảm thiết bị hoạt động ổn định.
Tóm tắt nhanh: Quy trình đúng gồm: khảo sát – cô lập nguồn – xác nhận hết điện – kiểm tra dây và tải – đấu theo sơ đồ đúng model – cố định thiết bị – cấp điện thử – ghép nối ứng dụng/Gateway – nghiệm thu. Không đấu dựa vào màu dây hoặc dùng sơ đồ của sản phẩm khác.
Mục lục
- Chuẩn bị trước khi lắp
- Nhận biết các ký hiệu thường gặp
- Quy trình lắp đặt từng bước
- Ghép nối WiFi hoặc Zigbee
- Cấu hình sau khi thêm thiết bị
- Checklist nghiệm thu
- Những lỗi thi công thường gặp
- Khi nào phải dừng và gọi kỹ thuật
- Câu hỏi thường gặp
Chuẩn bị trước khi lắp
- Đúng model công tắc, mặt che, khung và tài liệu đấu dây.
- Sơ đồ mạch hiện tại hoặc hình ảnh trước khi tháo.
- Thông tin loại tải, tổng công suất và số mạch.
- Xác nhận có hay không có dây nguội tại đế âm.
- Điện thoại, ứng dụng, tài khoản và mật khẩu mạng cần thiết.
- Gateway Zigbee đã cấp nguồn và đặt ở vị trí phù hợp nếu sử dụng Zigbee.
- Dụng cụ đo và bảo hộ phù hợp do kỹ thuật viên sử dụng.
Cảnh báo an toàn: Điện lưới có thể gây điện giật, cháy và hư hỏng thiết bị. Phải cô lập đúng mạch, khóa hoặc cảnh báo nguồn và xác nhận hết điện bằng thiết bị đo trước khi thao tác.

Nhận biết các ký hiệu thường gặp
Ký hiệu có thể khác giữa các nhà sản xuất. Phải đọc sơ đồ in trên thân sản phẩm và tài liệu đi kèm, không dựa vào bảng trên để đấu một model cụ thể.

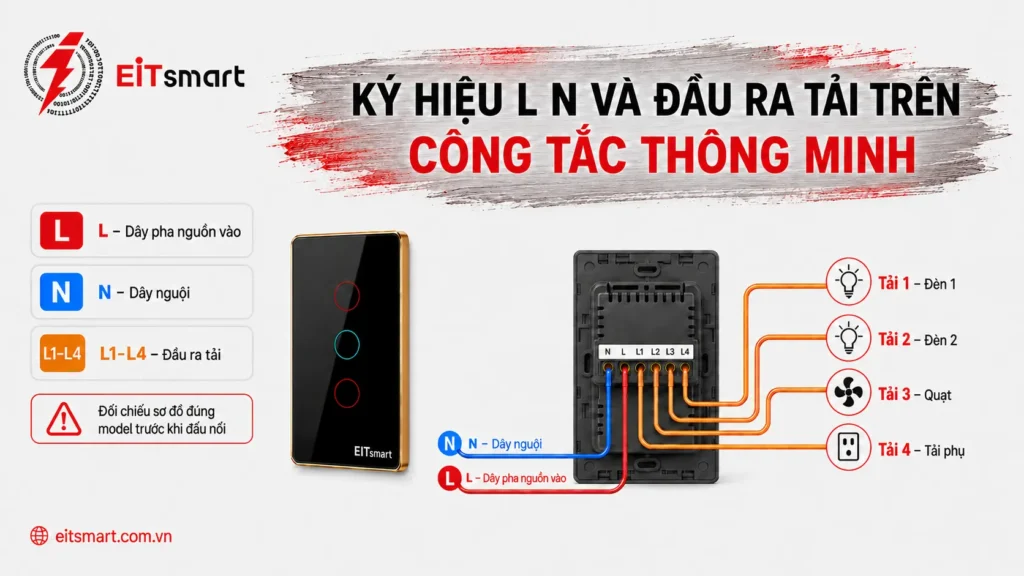

| Ký hiệu | Ý nghĩa thường gặp | Lưu ý |
|---|---|---|
| L / Line | Nguồn pha vào công tắc | Phải xác định bằng đo kiểm |
| N / Neutral | Dây nguội cấp cho mạch điện tử | Không phải model nào cũng có cọc N |
| L1, L2, L3… | Đầu ra đến các tải | Mỗi kênh có giới hạn riêng |
| S, S1, S2 | Ngõ vào công tắc phụ hoặc tín hiệu | Chức năng tùy model |
| COM | Chân chung trong một số sơ đồ | Không mặc định giống L |
| PE / Earth | Tiếp địa bảo vệ | Không dùng thay dây N |

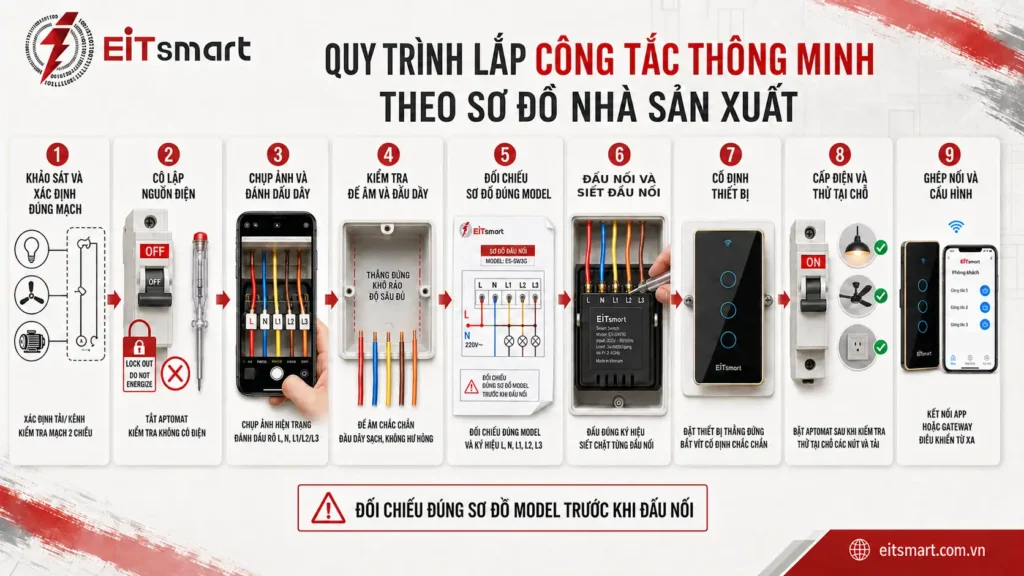

Quy trình lắp đặt công tắc thông minh từng bước
Bước 1: Khảo sát và xác định đúng mạch
Xác định công tắc đang điều khiển tải nào, có bao nhiêu kênh và có phải mạch hai chiều hay không. Ghi lại loại bóng đèn, quạt hoặc motor để đối chiếu thông số công tắc.
Bước 2: Cô lập nguồn điện
Ngắt aptomat của đúng mạch, cảnh báo người khác không tự ý đóng lại và xác nhận hết điện tại tất cả dây liên quan. Không chỉ tắt công tắc trên tường rồi bắt đầu thao tác.
Bước 3: Chụp ảnh và đánh dấu dây hiện trạng
Trước khi tháo đầu nối, chụp rõ toàn bộ dây và vị trí cũ. Kỹ thuật viên đánh dấu dây pha, dây ra tải, dây N và các dây liên lạc nếu có. Màu dây chỉ là dữ liệu tham khảo, không thay thế đo kiểm.
Bước 4: Kiểm tra đế âm và đầu dây
Đế âm phải chắc chắn, khô, đủ sâu và không có cạnh sắc. Đầu dây bị oxy hóa, cháy hoặc quá ngắn cần được xử lý đúng kỹ thuật. Không cố nhồi module và đầu nối vào hộp quá chật.
Bước 5: Đối chiếu sơ đồ đúng model
Xác nhận thiết bị có cần dây N không, từng cọc dùng cho nguồn hay tải, giới hạn công suất và yêu cầu bypass. Nếu sơ đồ không rõ hoặc hiện trạng khác tài liệu, dừng và liên hệ hỗ trợ kỹ thuật.
Bước 6: Đấu nối và siết đầu nối
Kỹ thuật viên đấu từng dây theo sơ đồ, bảo đảm lõi dẫn điện nằm hoàn toàn trong đầu nối và không còn phần đồng hở. Lực siết phải đủ chắc nhưng không làm hỏng cọc. Dây được sắp xếp để không bị ép, gập hoặc cấn khi lắp mặt công tắc.
Bước 7: Cố định thiết bị
Đặt thân công tắc ngay ngắn, bắt vít vào đế âm và kiểm tra mặt kính không cong vênh. Không dùng lực ép để bù cho hộp điện quá nông hoặc đầu nối bố trí sai.
Bước 8: Cấp điện và thử tại chỗ
Sau khi kiểm tra lại, cấp điện và thử từng nút tại mặt công tắc. Quan sát tiếng relay, đèn báo, độ ổn định của tải và nhiệt độ thiết bị. Nếu có mùi, tiếng bất thường, đèn chập chờn mạnh hoặc thiết bị nóng nhanh, ngắt nguồn ngay.
Bước 9: Ghép nối và cấu hình
Thêm thiết bị vào ứng dụng hoặc Gateway theo hướng dẫn. Đặt tên, phòng, biểu tượng và kiểm tra điều khiển từ xa, lịch, ngữ cảnh hoặc giọng nói nếu có.
Ghép nối công tắc WiFi hoặc Zigbee
Khi phân vân lựa chọn công tắc thông minh WiFi hay Zigbee cần hiểu rõ bản chất của nó. Công tắc WiFi thường kết nối trực tiếp với mạng không dây, trong khi công tắc Zigbee cần liên kết với Gateway tương thích. Mỗi model có thể chỉ hỗ trợ một băng tần, chế độ ghép nối hoặc hệ sinh thái nhất định. Vì vậy, không nên tùy tiện thay đổi cài đặt router; hãy đối chiếu tài liệu sản phẩm với hạ tầng mạng thực tế trước khi cấu hình.
Để hiểu rõ đường truyền lệnh và cách thiết bị cập nhật trạng thái giữa nút bấm, ứng dụng và Gateway, bạn có thể xem thêm bài viết công tắc thông minh hoạt động như thế nào.
| Nội dung | WiFi | Zigbee |
|---|---|---|
| Chuẩn bị | Router/Access Point và thông tin mạng | Gateway/coordinator đã hoạt động |
| Chế độ ghép nối | Đưa công tắc vào pairing theo tài liệu | Mở chế độ thêm thiết bị trên Gateway |
| Vị trí | Cần tín hiệu WiFi đủ tốt | Cần nằm trong vùng phủ mạng Zigbee |
| Kiểm tra | Thiết bị online, điều khiển app | Thiết bị xuất hiện trên Gateway và phản hồi |
| Mở rộng | Cải thiện WiFi nếu sóng yếu | Bổ sung router node phù hợp nếu cần |
Cấu hình sau khi thêm thiết bị
- Đặt tên ngắn, không trùng và dễ dùng trong lệnh giọng nói.
- Gán đúng phòng và biểu tượng cho từng kênh.
- Kiểm tra trạng thái sau khi thao tác tại mặt công tắc.
- Cấu hình trạng thái sau khi mất điện nếu thiết bị hỗ trợ.
- Tạo lịch hoặc ngữ cảnh đơn giản trước, tránh nhiều quy tắc chồng chéo.
- Chia sẻ quyền cho thành viên cần thiết, không dùng chung mật khẩu chính.
- Lưu model, vị trí, ngày lắp và thông tin bảo hành.

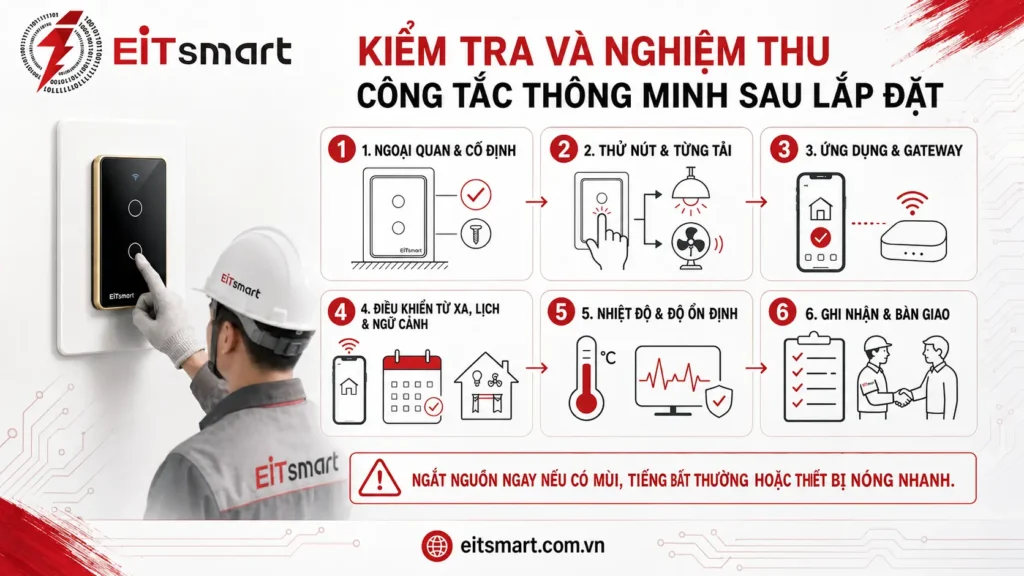

Checklist nghiệm thu sau lắp đặt
| Hạng mục | Yêu cầu nghiệm thu | Kết quả |
|---|---|---|
| Cơ khí | Mặt công tắc thẳng, chắc, không cong vênh | Đạt/Chưa đạt |
| Điện | Từng kênh bật/tắt đúng tải, không chập chờn | Đạt/Chưa đạt |
| Nhiệt | Không nóng bất thường sau thời gian thử | Đạt/Chưa đạt |
| Ứng dụng | Online, trạng thái đồng bộ, điều khiển được | Đạt/Chưa đạt |
| Tự động hóa | Lịch/ngữ cảnh chạy đúng điều kiện | Đạt/Chưa đạt |
| Mất mạng | Thao tác trực tiếp vẫn đúng | Đạt/Chưa đạt |
| Bàn giao | Người dùng biết thao tác và khôi phục cơ bản | Đạt/Chưa đạt |
Những lỗi thi công thường gặp
- Không đo xác nhận mà đấu dây theo màu.
- Chọn sai phiên bản có dây N hoặc không dây N.
- Đấu nhầm nguồn và đầu ra tải.
- Dùng công tắc đèn cho motor hoặc tải có dòng khởi động lớn.
- Để lõi đồng hở hoặc đầu nối lỏng.
- Ép thiết bị vào đế âm quá nông.
- Ghép nối khi tín hiệu WiFi/Zigbee quá yếu.
- Không kiểm tra từng kênh và trạng thái sau khi mất điện.
- Không ghi lại tài khoản, phòng, model và vị trí thiết bị.
Khi nào phải dừng và gọi kỹ thuật?
- Không xác định được dây hoặc sơ đồ hiện trạng.
- Có nhiều nguồn điện đi vào cùng hộp hoặc mạch liên động phức tạp.
- Dây bị nóng, cháy, giòn, ẩm hoặc cách điện hư.
- Tải vượt thông số, là motor hoặc thiết bị công suất đặc thù.
- Công tắc phát nhiệt, mùi, tiếng kêu bất thường.
- Aptomat nhảy sau khi cấp điện.
- Đèn nháy mạnh hoặc hoạt động không ổn định sau kiểm tra cơ bản.
Câu hỏi thường gặp về lắp đặt công tắc thông minh
1. Có thể tự lắp công tắc thông minh không?
Người có chuyên môn điện và dụng cụ phù hợp có thể thực hiện theo tài liệu. Người dùng phổ thông nên thuê kỹ thuật viên vì công việc liên quan điện lưới.
2. Có thể dùng sơ đồ của một model khác cùng thương hiệu không?
Không nên. Phải sử dụng sơ đồ đúng mã model và phiên bản.
3. Công tắc WiFi có cần cài ứng dụng trước khi đấu điện không?
Có thể chuẩn bị tài khoản trước, nhưng thiết bị thường chỉ ghép nối sau khi được lắp và cấp điện đúng cách.
4. Tại sao phải kiểm tra loại tải?
Relay và mạch công suất có giới hạn về loại tải, dòng làm việc và dòng khởi động. Chọn sai có thể làm thiết bị không ổn định hoặc hư hỏng.
5. Đế âm nông có thể ép công tắc vào không?
Không. Cần bố trí lại đầu nối hoặc thay đế phù hợp; ép thiết bị có thể làm dây và cọc đấu bị căng.
6. Sau khi lắp có cần thử mất Internet không?
Nên thử thao tác trực tiếp và kiểm tra các chức năng cục bộ để biết cách hệ thống hoạt động khi mạng gián đoạn.
7. Có cần lưu thông tin bàn giao không?
Có. Nên lưu model, phòng, ứng dụng, Gateway, ngày lắp và bảo hành để thuận tiện bảo trì.

Kết luận
Lắp công tắc thông minh đúng kỹ thuật là một quy trình gồm cả điện, cơ khí và cấu hình phần mềm. Mọi bước phải bắt đầu từ khảo sát, cô lập nguồn và đối chiếu sơ đồ đúng model.
Sau khi lắp đặt, kỹ thuật viên cần nghiệm thu thao tác trực tiếp, hoạt động của từng tải, nhiệt độ thiết bị, khả năng kết nối, đồng bộ trạng thái và các chức năng tự động hóa. Đồng thời, nên kiểm tra cách công tắc vận hành khi mất Internet hoặc mất kết nối với Gateway để có phương án sử dụng phù hợp.
Nếu xuất hiện tình trạng đèn chập chờn, tải không tắt hoàn toàn, công tắc phản hồi chậm, mất kết nối hoặc nóng bất thường, cần ngắt nguồn và xác định nguyên nhân trước khi tiếp tục sử dụng. Bạn có thể tham khảo thêm các lỗi thường gặp khi sử dụng công tắc thông minh để nhận biết dấu hiệu, kiểm tra đúng vị trí và lựa chọn hướng xử lý an toàn. Nghiệm thu đầy đủ ngay từ đầu sẽ giúp hệ thống hoạt động ổn định và thuận tiện hơn khi bảo trì.
Tham khảo sản phẩm: EITsmart cung cấp thiết bị và dịch vụ khảo sát, lắp đặt, cấu hình công tắc thông minh WiFi/Zigbee. Liên hệ đội ngũ kỹ thuật khi cần thi công an toàn, đồng bộ và có bàn giao rõ ràng.
